Faz sentido utilizar essa estratégia de planejamento quando é possível prever as quantidades de produção para o produto final.
As necessidades independentes previstas (PIR) são consumidas por entradas de ordens de cliente; assim, o plano mestre é sempre ajustado para atender à situação das necessidades atuais.

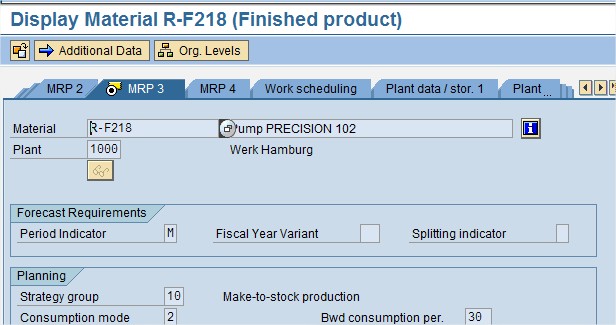

Selecione o Grupo de Estrategias 40
Inicialmente temos um estoque de 15 pc

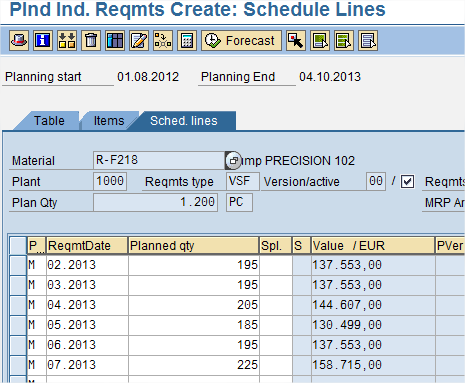

Vamos fazer um Planejamento de Necessidades Independentes para 6 meses daqui a 6 meses , podemos ver que o tipo da necessidade esta como VSF (Planning with final assembly)

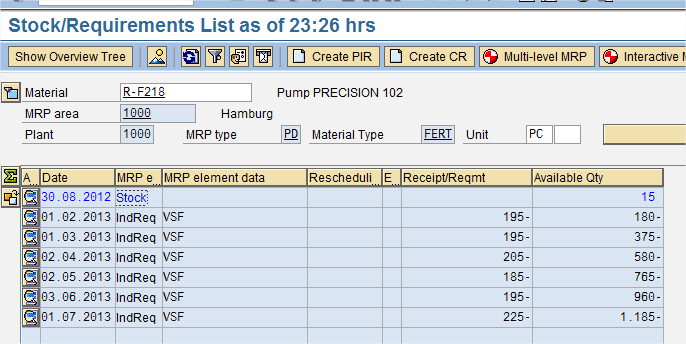

Consultando a MD04 já podemos ver o PIR ( Necessidade Independente)

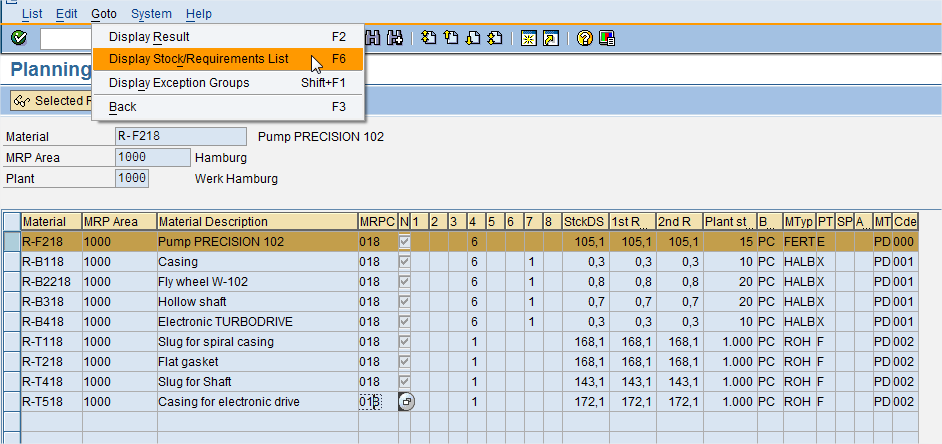

Executando o MRP

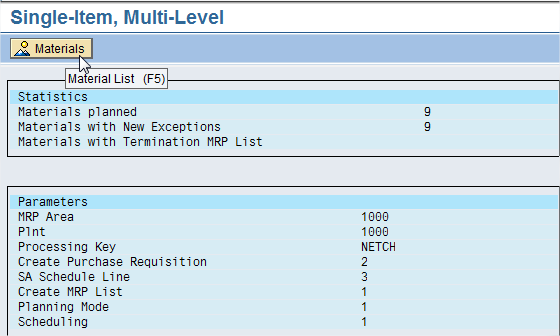

Clicar em Materials
O Planejamento é exibido, vamos verificar a Disponibilidade do Material R-F218

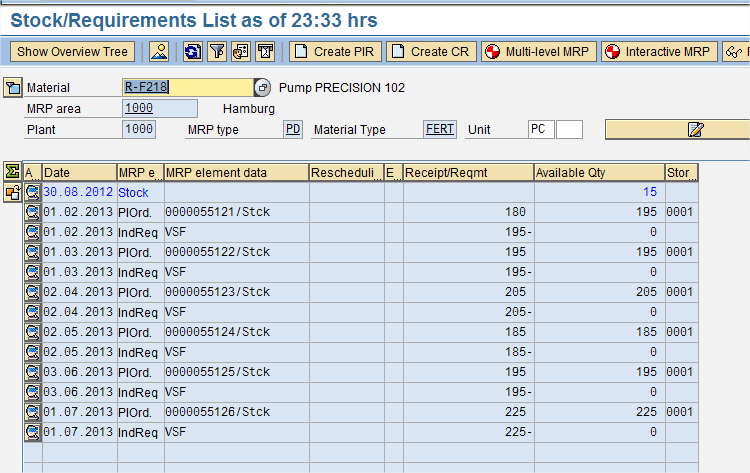

Como podemos conferir o MRP fez todo o planejamento para atender as Necessidades

Agora vamos fazer uma Ordem de Venda simulada de 10 peças na Gestão da Demanda
Vamos apontar essa OV 4 dias uteis após o primeiro PIR. Reparem no Tipo da Necessidade KSV(Sales Order with Consumption)

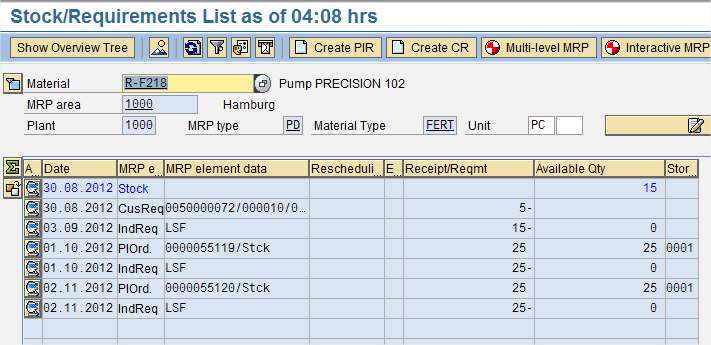

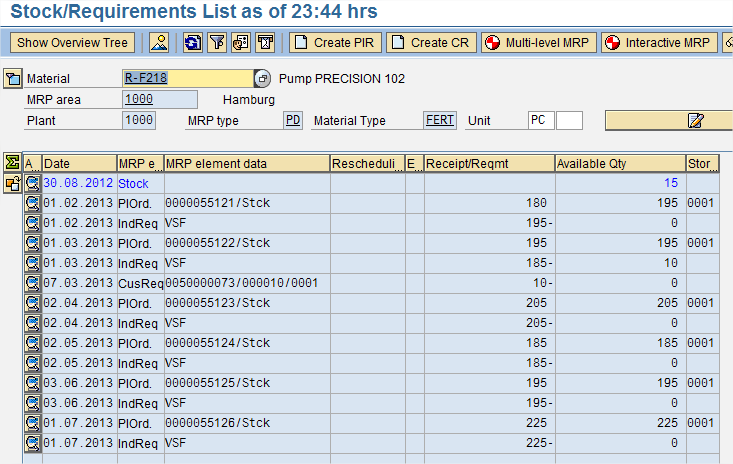

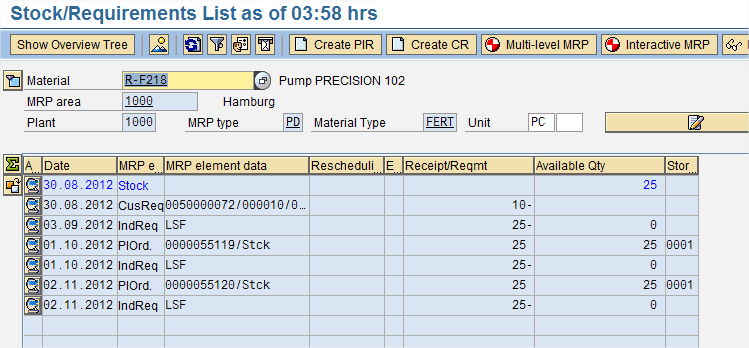

Na Lista Atual de Estoques/Necessidades podemos verificar que a Ordem de Vendas já aparece (CusReq) e que a Ordem de Venda nessa Estrategia 40 já é relevante no Planejamento
